民之所憂,我必念之;民之所盼,我必行之。作為城市公用基礎服務型行業,公司一直心系用戶,本著“為民、敬業、奉獻、創新”的理念,堅持問題導向和目標導向相結合,與時俱進強基固本,更好服務于城市經濟社會發展和群眾用水需求。今年以來,針對平橋部分區域反映用水高峰期水壓不穩情況,公司及時梳理訴求、現場摸排、綜合研判,制定了保障區域近、遠期用水發展方案,采取了“多管齊下”、精準發力的近期針對性調控、改造措施,有效解決了用戶訴求,著力提升了城市供水綜合保障能力。
楚王城供水加壓站擔負著向平橋區域加壓供水的主要任務。公司經多方調研和與設計部門綜合分析,該站現有供水能力不足是造成平橋部分區域水壓不穩的主要原因之一,制定了對該站近、遠期擴容改造方案,近期方案主要是將原來的一個720m³/h揚程的水泵擴容更換為一臺流量1000 m³/h揚程的變頻泵,配套更換一個組合式低壓啟動柜及動力電纜等。公司黨委研究決定,將該站近期改造方案作為精準解決問題的一項重要工作盡快實施。

按照公司黨委工作部署,公司組織多部門多線聯合推進工作進展,及時完成了水泵、變頻柜采購;聯系供電部門對站外電力開關定值進行了調整;對所即將更換的水泵進行了拆卸和舊基座的拆除與新基座的澆筑。

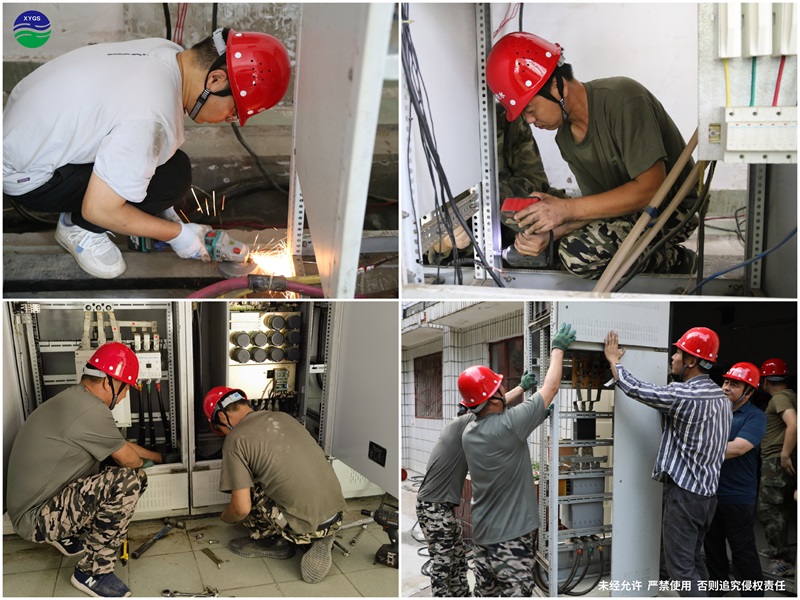

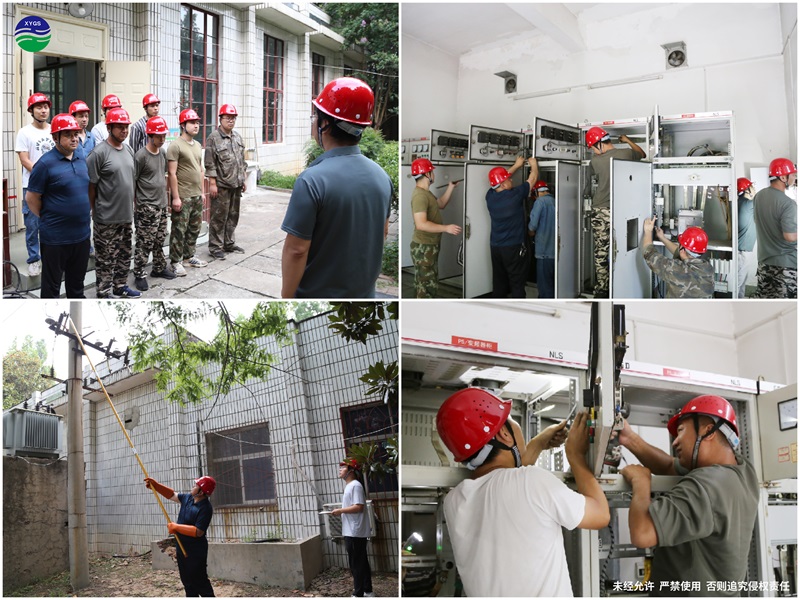

在完成新水泵安裝、新基座凝固期滿具備即時運行條件等各項前期準備工作后,根據公司統一部署,6月27日早上6點,施工人員全部就位,楚王城加壓站擴容改造工作準時開始。在現場負責人的綜合協調下,大家各司其責、按部實施。電力施工組嚴格按照倒閘操作票操作要求安全操作,在停泵、停電后按照順序拆卸配電柜母排、零排、二次線路,拆卸的每根線纜都拍照、做好線標,防止誤接。閥門更換組在短期停水期間快速實施時進水閥門更換。盡管當日太陽初上,室外依然熱辣,室內熱火朝天,汗水濕透了衣背,灰塵沾染了臉頰,大家勠力同心,誓要在最短時間內完成改造。上午10點左右,加壓站進水閥門更換完成,高壓設備預防性試驗完成,2號、3號水泵配電柜也已調整安裝到位,并及時啟動水泵恢復供水,基本沒影響區域正常用水。至下午1點左右,順利完成了新更換水泵及配套變頻柜的調試,并一次性正常開機運行,出站壓力在確保安全前提下進行了穩定上調。
近兩日,楚王城供水加壓站工作人員加強巡視和運行數據記錄,各項運行情況正常。經測算,該站按新搭配機組組合運行后,日供水能力提升約近2000m³,在用水高峰時段出站水壓基本在高位保持穩定,片區用水高峰期間水壓不穩狀況得到有效緩解。(未經允許 嚴禁轉載文章 否則追究侵權責任)
